見積書の明細がそのまま実行予算書になり、予算が工事台帳に反映されます。着工前に利益の見通しが分かります。
向いている会社 工事ごとの予算と実績を管理したい建設会社
こんなお悩みはありませんか
- 見積書の内容を、実行予算書へ打ち直している
- 利益が出るかどうかが、着工してから分かる
- 原価の記録が見積と別になっていて、突き合わせが手作業になっている
- 契約額が見積と違うたびに、直している
- 現場ごとの番号やファイルが、ばらばらになっている
導入すると、こう変わります
打ち直しが要らなくなります
見積書の明細(工種・品名・数量・単価・下請業者)が、各工事のシートの同じ行に自動で入ります。同じ工事件名が複数あれば、新しい版を採用します。
着工前に、利益の見通しが分かります
予定粗利と予定粗利率を、着工前に確認できます。実行予算が上限(請負金額から一般管理費と会社利益を引いた額)を超えると、赤で警告します。

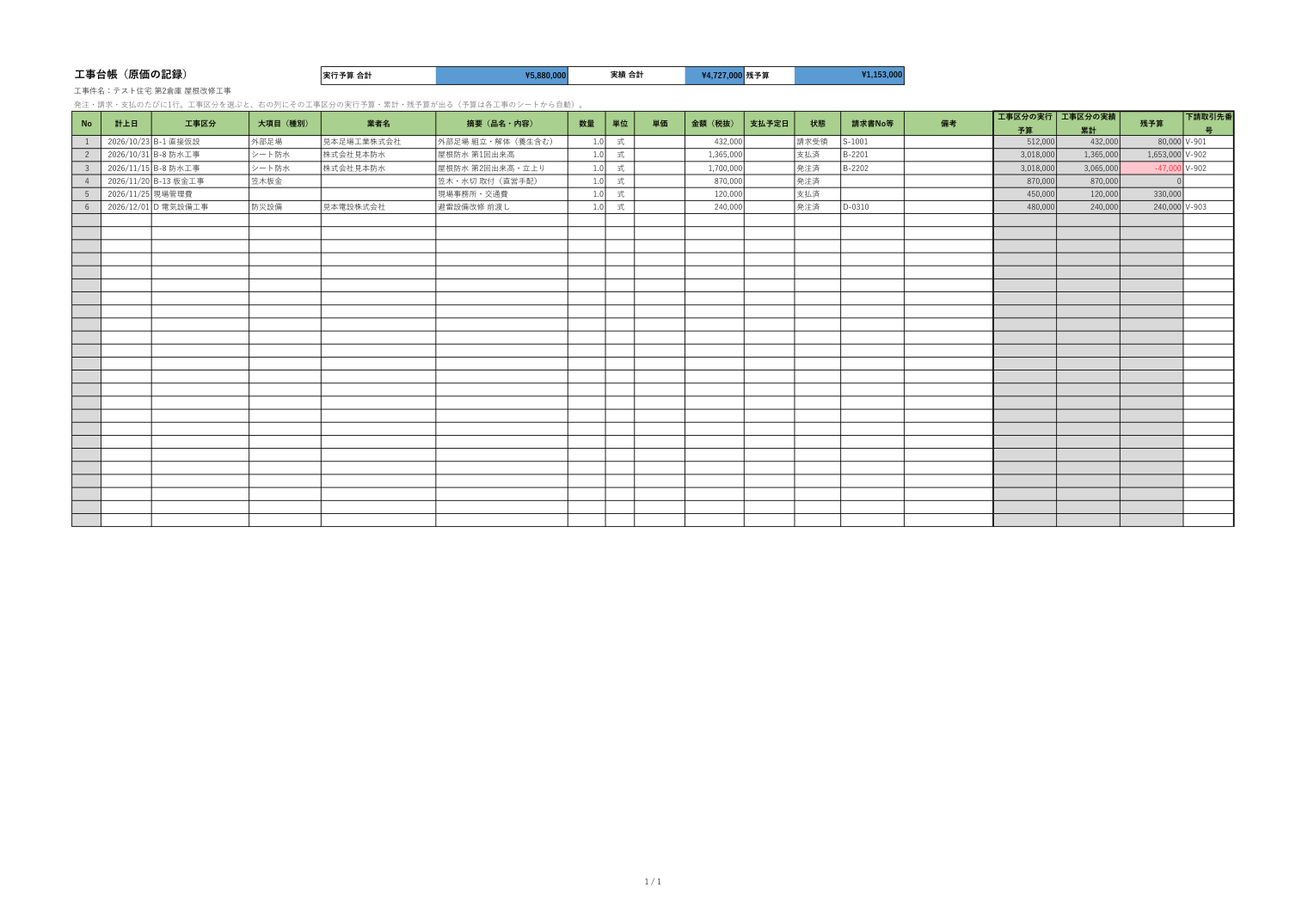

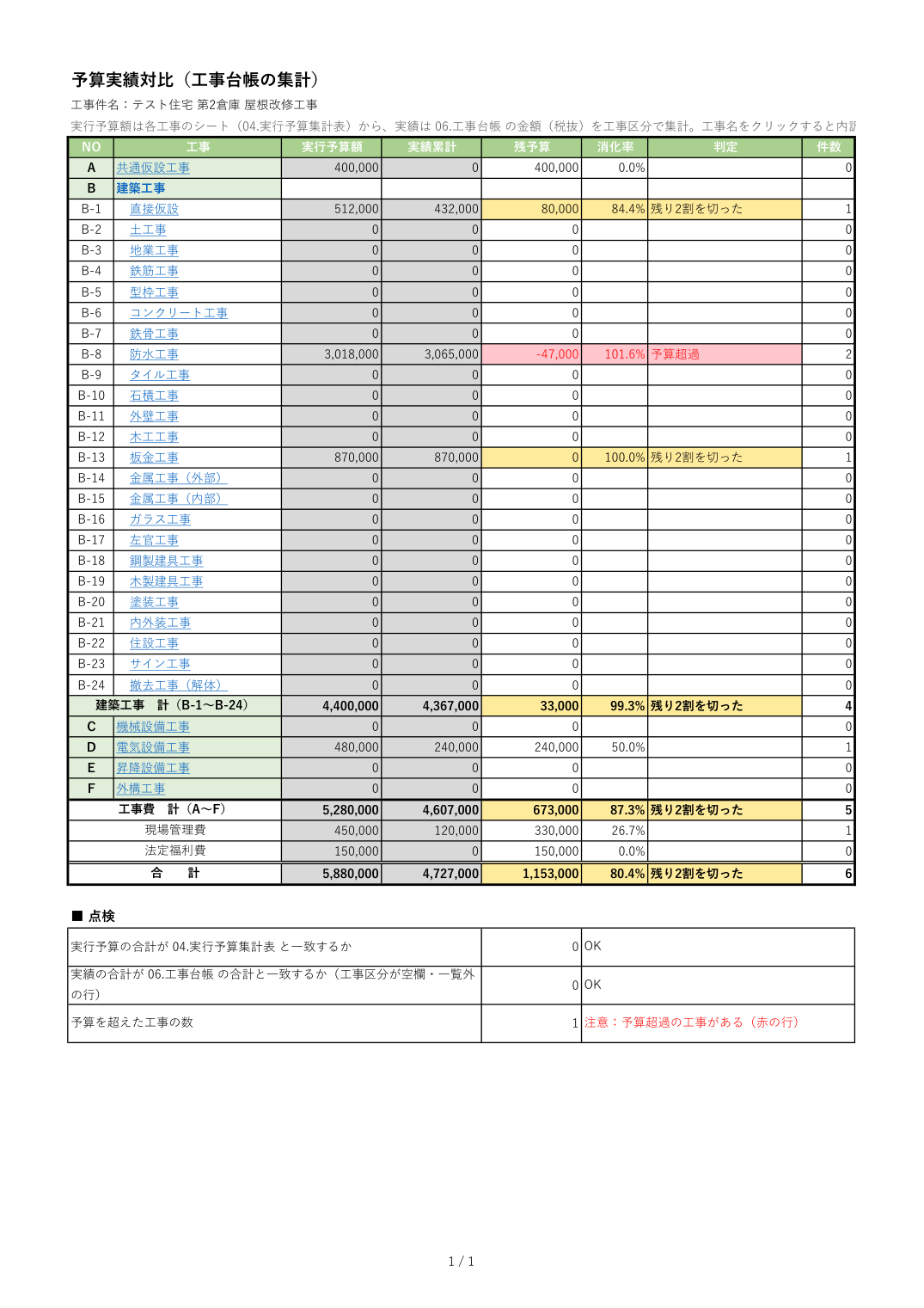

予算と実績の差が、一目で分かります
工事台帳に発注・請求・支払を1件1行入れるだけで、その工事区分の実行予算・累計・残予算が各行に出ます。予算を超えた行は赤、残りが少なくなると橙で表示されます。
契約額を、打ち直さなくて済みます
引合・案件管理台帳の受注金額が、請負金額に自動で入ります。工期・場所・発注者も引き継がれます。
現場ごとの番号とファイルが整います
工事番号を自動で付けて、見積書から現場の実行予算書をワンクリックで作ります。

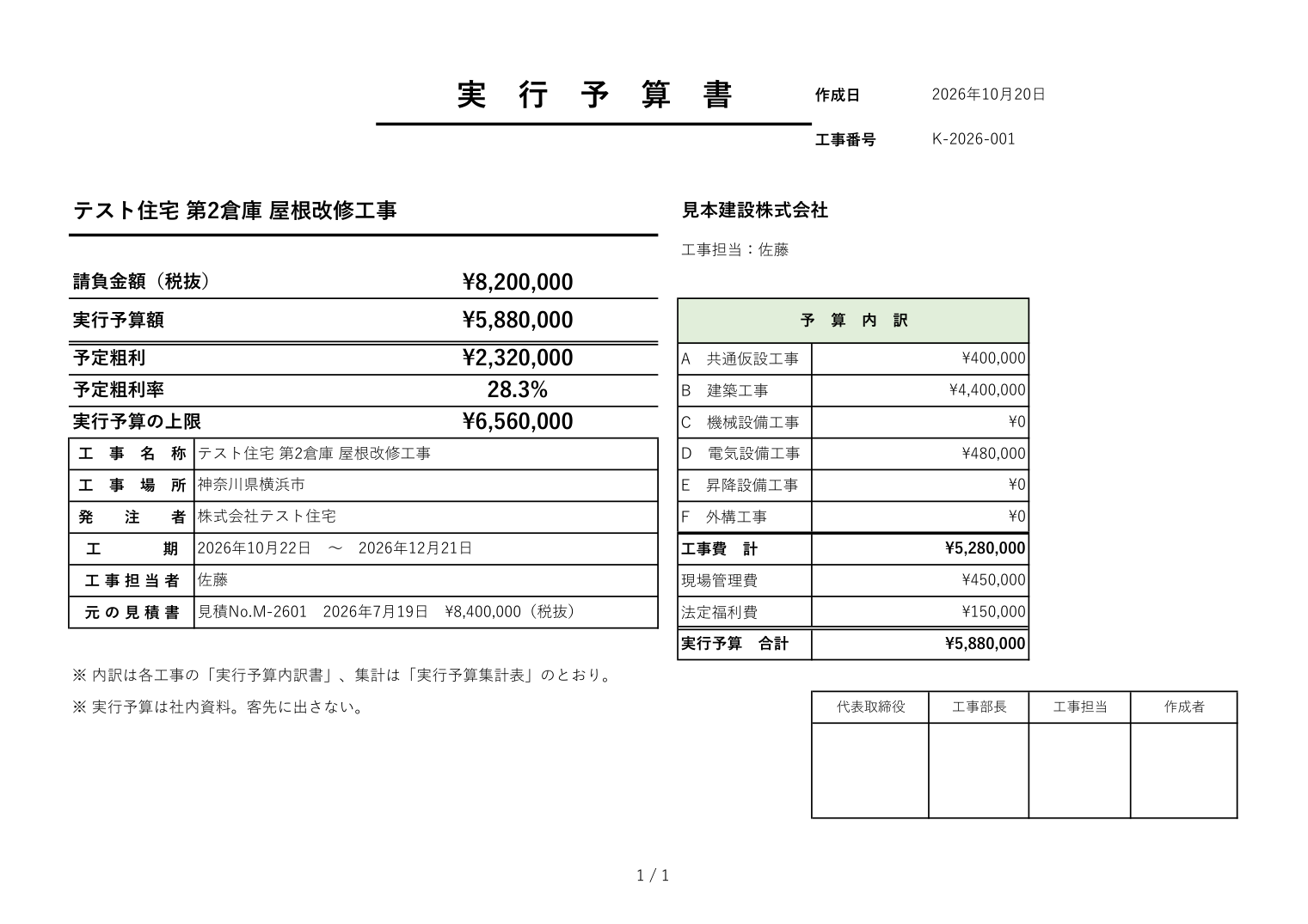

決裁用の表紙が、1枚にまとまります
請負金額・実行予算額・予定粗利・予算内訳・押印欄を、A4横1枚にまとめた表紙ができます。
画面のイメージ



ご留意いただきたい点
- 現場ごとに1冊を作る形です。全現場を横断した一覧には、まだ対応していません。
- 出来高・請求・入金の管理は含みません。工事台帳は、原価の記録です。
- 見積書は、見積作成システムで作った見積書が対象です。ほかの形の見積書は、手で入力します。
- Windows と、Microsoft 365 の Excel でお使いいただけます。マクロやサーバーは使わず、月額の利用料も要りません。導入時に、ひな形の作成などの準備作業があります。
見積作成システム・引合・案件管理台帳とあわせた「営業〜工事 一体導入パック」についても、ご相談ください。
あわせてご覧ください
最低価格は、買い切りの場合は24万円~、サブスクリプションの場合は月額6万円~です(いずれも税別)。ご導入の費用・進め方は、お問い合わせフォームからご相談ください。
